hdpe防渗膜的铺装费是怎么计算的?应该选择哪种安装方式呢?通过本文我们来一一阐述;hdpe土工膜是一种柔性的防渗防腐材料,在当前重视环保的大环境下,因其具有耐低温、耐腐蚀的优点,它被大范围的应用于众多的要求防渗的工程中;它具有施工快捷,安装技术成熟,造价低,可提高工程的整体质量水平,能带来一定的效益。

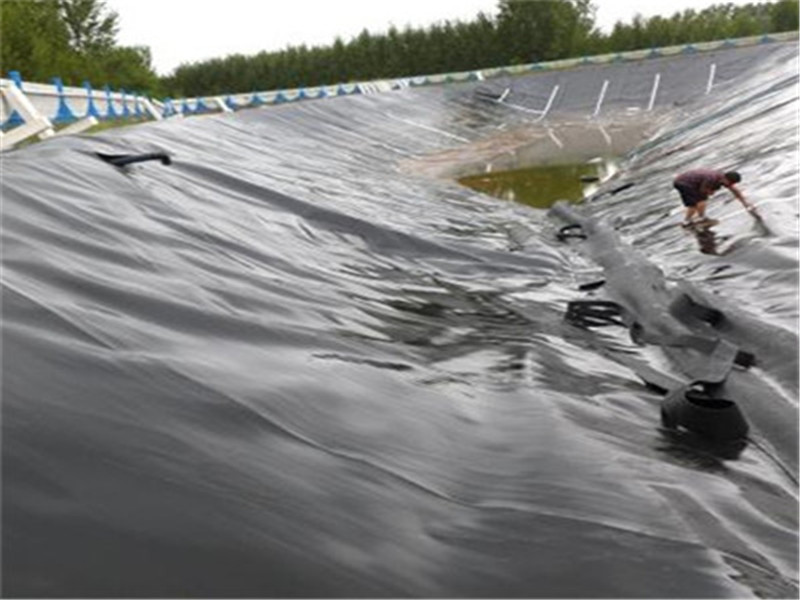

将材料依据设计图纸的尺寸裁好,并为每块裁好的材料一一编号,按顺序在现场摆放整齐以待使用;铺设顺序先边坡后池底,底部向高位延伸,不要拉得过紧,以备局部下沉拉伸;特殊部位操作人员要精心测量,把hdpe土工膜裁剪成上宽下窄的倒梯形,边坡下部与池底衔接部位的坡脚处,把膜材顺着坡面延伸铺设在池底内部,用砂袋压住临时固定一下。
焊接时,应再次检查搭接宽度,并清除搭接面的异物,焊缝应平整、美观、牢固,边坡焊接时,焊机自上而下进行,操作工需要在安全绳及绳梯的保护下,时刻跟随焊机的运行,及时了解焊接的情况并对焊机进行调节,以使焊机处于良好的运行状态中,保证焊接质量。
相关施工费有这么几部分组成:首先是焊接工人,按300元/天计算,报销往返路径,提供食宿,一个焊接工每天大约可以焊接3000~5000平米不等,具体看施工环境,若环境不适宜施工,可能连1000平都做不下来;再次,施工现场的小工,常规按一个焊接工人配备6至8个小工,小工的每天的工资按当地的水平来计算,各地略有不同,第三就是现场机械的费用,一般配备一个小型的挖掘机即可,因为如果是比较厚的土工膜,人工是没有办法搬运的。
hdpe防渗膜铺装焊接简单但需注重细节,正所谓细节决定成改,在施工中也是这样,如果您没有铺装土工膜的经验,那么快快阅读以下内容吧,定会让你不虚此行。
1.铺设HDPE防渗膜前应由土建工程相应的合格验收证明文件。
2.复合土工膜铺设和展开方向,由E向W或由W向E进行,每幅铺设长度中,包括两侧挡水墙高度一次完成。
3.HDPE膜裁切之前,应该准确丈量其相关尺寸,然后按实际裁切,一般不宜按图示尺寸裁切,应逐片编号,详细记录在专用表格上。
4.铺设顺序,自渠道轴线向S、N两侧推进。
5.铺设HDPE土工膜时应力求焊缝少,在保证质量的前提下,尽量节约原材料。同时也容易保证质量。
6.施工工序,先做湖底复合土工膜的砂浆保护层(20-30mm),再做与垂直挡水墙的粘贴。
7.膜与膜之间接缝的搭接宽度一般不小于10cm,通常就使焊缝排列方向平行于大坡度,即沿坡度方向排列。
8.复合土工膜与挡水墙的粘贴工艺。将粘接剂涂刷在复合土工膜与挡墙的粘贴面上,干燥静置时间约5分钟,然后进行粘贴、挤压、佛平。粘接剂由沥青乳胶涂料、水泥、水拌合而成。粘贴完毕,在水位线以上钎钉锚固,并做防水、防腐处理。
9.通常在拐角及畸形地段,应是接缝长度尽量减短。除特殊要求外,在坡度大于1:6的斜坡上距顶坡或应力集中区域1.5米范围内,尽量不设焊缝。
10.HDPE土工膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。
1.热锲焊机焊接工序分为:调节压力设定温度设定速度焊缝搭接检查装膜入机启动马达加压焊接。
2.焊道搭接宽度:80~100mm;平面和垂直面的自然褶皱分别为:5%~8%;预留伸缩量:3%~5%;边角料剩余量:2%~5%。
3.接缝处不得有油污、灰尘,HDPE土工膜的搭接段面不应夹有泥沙等杂物,当有杂物时必须在焊接前清理干净。
4.热熔焊接工作温度280~300℃;行进速度2~3m/min;焊接形式为双焊道。
5.焊缝要求整齐、美观、不得有滑焊、跳走现象。
6.破损部位修复方法,裁剪规格相同的材料,热熔粘补,聚乙烯胶密封。
7.在遇上土工膜长度不够时,需要长向拼接,应先把横向焊缝焊好,再焊纵缝,横向焊缝相距大于50cm应成T字型,不得十字交叉。
8.焊道处无仿布的连接,采用机械缝合。
9.相邻土工膜焊缝应尽量错缝搭接,膜块间形成的结点,应为T字型,尽量减少十字型,纵模向焊缝交点处应用挤压焊机加强。
10.水下管口的密封止水,采用GB橡胶止水条密封,金属包扎并防腐处理。
11.当接缝处有结露、潮湿、泥沙等影响时,处理后再进行焊接。
1.复合土工膜的材质与施工执行国家质量技术监督局发布的聚乙烯土工膜,复合土工膜国家标准。
2.土工膜的接缝处理是施工的关键程序,直接影响工程运行寿命,据质量检测表明,采用热焊方法比较理想。(也可用专用胶粘接)热焊方法是PE土工膜相接的表面加热处理,使之表面熔化,然后通过压力使之融合成一体,
3.施工质量验收,分为施工单位自检,承包单位抽检等内容。
4.土工膜沿一定方向铺设,土工膜两边均预留一定PE膜与PET不粘合层,铺设时要调整好每个单元土工膜走向,以便于两个单元土工膜的焊接。
5.焊接质量检验,采用“充气压力法”,破损修复用“目测法”,充气压力检测指标为0.06Mpa。
6.焊接前要调整好接缝处两幅边PE单膜,使之搭接一定的宽带,且平整、无折皱。
7.质量验收过程包括,工序交接程序,竣工验收等内容。
8.焊接时,具有一定经验的技术人员焊接,焊接使用专用焊接机进行焊接。要调整好温度和速度,(也可胶粘接)。
9.人工湖正常渗漏量:≤15mm/24h(含季节蒸发损失量)。
